neděle 23. října 2011

Hodnocení stavby

  Tímto příspěvkem bych chtěl zhodnotit celý průběh stavby.

  Začali jsme základovou deskou, kterou jsme dělali s kamarádem Petrem. Její stavba proběhla bez problému, odchylka rovinatosti byla na 15.5 m v jednom rohu 14 mm jinak se pohybovala do 4 mm.
  Pak jsme si počkali do 19.7. než dovezli hrubou stavbu domu. Montáž vč. vazníků trvala 4 dny. Také tato akce byla až na chybějící parotěsnou fólii v malé koupelně OK. Parotěska byla po rozebrání vnitřního záklopu doplněna.
 Poté nastoupili oknaři. Montáž oken proběhla až na drobnou korekci rámu dveří na terasu bez problému, zato dodání parapetů a žaluzií byl dost velký problém. Tady došlo i na ostřejší komunikaci.
  Rozvod elektroinstalace byl vcelku v pohodě, elektrikáři se ji na naší dřevostavbě "naučili". Chybí doladit jen některé drobnosti, jinak spokojenost.
  Montáž EZS domu je po výměně jednoho čidla zatím bez problému.
  Rozvod vody, topení a kanalizace. Také tato akce proběhla celkem v pořádku vč. montáže zařizovacích předmětů. Chybí dořešit sběr dešťové vody do nádrží.
  Žumpy jsme se po třech týdnech taky dočkali - slibovali 3 dny :-(
  Sádrokartony jsou bez připomínek.
  Fasáda se po několika kontrolách stavebním dozorem, který upozornil na některé chyby a znečištěná okna a parapety, která se podařilo vyčistit, taky celkem povedla. Kdyby nám ji nepomačkal bagrista, tak by to bylo OK.
  Obklady v koupelnách. Dětská koupelna byla provedena ke spokojenosti, ale koupelna dospělých má spoustu drobných chyb, které nás dost mrzí. Nepřesně ukončené hrany a rohy apod. Něco je vina materálu, něco vina obkladače, který si s tím neporadil nebo si neřekl o jiný materiál.
  Malování proběhlo po drobných opravách bez připomínek.

Celkově jsme byli až na drobnosti s průběhem stavby spokojeni, dlouhá příprava byla určitě ku prospěchu věci ( "díky úředníkům" ) a myslím, že jsme toho za tři měsíce stihli dost. Hodnotit dům si dovolím až po zimě. Samozřejmě nás čeká ještě spousta práce na okolí domu.

  Děkuji tímto všem dodavatelům a řemeslníkům za jejich práci a jako drobnou odměnu (mimo zaplacenou fakturu) mají reklamu na našem blogu. Věřím, že jim přinese alespoň jednoho nového zákazníka :-)

Stěhování

  Po delší odmlce přidávám další příspěvek. V minulých týdnech jsme dokončovali interiér domu a připravovali ho ke stěhování. Fotky interiéru zde vkládat nebudu, protože si myslíme, že je to soukromá záležitost. Nyní jsme nastěhováni a začínáme uklízet a zařizovat náš nový dům.
  Na jaře doděláme terasu, kterou jsme letos nestihli a začneme upravovat zahradu. Určitě zde jěště nějaké příspěvky budu publikovat. Také se podělím o zkušenosti se soláry na ohřev TUV a s provozem domu. Zatím můžu soláry pochválit v tom, že i když je venku chladno, ale zasvítí sluníčko, tak se voda v bojleru nahřeje i na cca 50°C, měli jsme i 63°C :-) Ještě musíme doladit součinnost s elektrickou patronou pro ohřev TUV, aby se nám nestávalo, že když nebude svítit sluníčko, tak nebudeme mít teplou vodu.
  Také nám dělají radost kachlová kamna. Když v nich zatopíme, tak nám krásně vyhřejí celý dům, ale zatím nemáme osazené všechny dveře, takže pak uvidíme.


-- obetonovaná žumpa --


-- kuchyně --

pondělí 3. října 2011

Zařizováky v koupelnách a domontáž solárů

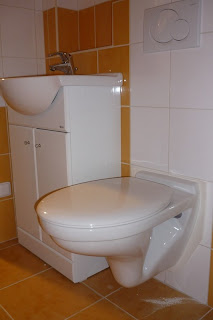

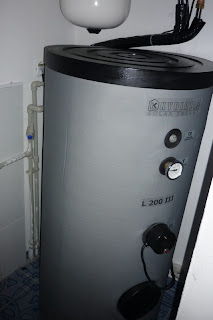

  Jak sem včera avízoval, tak se stalo a dnes nastoupili instalatéři na montáž zařizovacích předmětů v koupelnách. Namontovali WC, baterie k vaně a sprchovému koutu, umyvadla, vrátili zpět sundané žebříky a připojili boiler k vodě. Odpoledne přijel pan Kocián (Kyriazis) a společně jsme domontovali řídící jednotku a čepradlo k solárnímu systému, napertlovali hadice a natlakovali okruh. Na dvou místech teklo těsnění, takže se prácička protáhla až do 20 hodin. Ještě doizoluji obnažené hadice a stáhnu kabely, ale systém je nyní připraven na zítřejší sluníčko :-) Večer ho zajedu zkontrolovat, doufám, že bude vše OK.














Koupelna, podlahy a jiné prácičky

  Domeček se nám blíží k nastěhování a my dokončujeme poslední "špinavé" práce uvnitř. Tento víkend se dokončila koupelna dospělých. Chybí v ní doladit jen některé detaily. V pondělí nastoupí instalatéři k poslední štaci. Namontují baterie, sprchový kout, osadí WC, připojí dešťovou kanalizaci k nádrži a doinstalují bojler s připojením na soláry. Také konečně přijedou oknaři osadit parapety a žaluzie.
  Máme připojená kachlová kamna. Výrobce Želetava, model Afrodita mini. Vybrali jsme nejslabší model 5-8 kW, protože dřevostavba se rychle vytopí a výkonnější by jsme museli dusit. Na kachláky jsme se moc těšili a o víkendu v nich zatopili. Ze začátku v nich musíme topit volně, aby se vypálily. Už se těším na sklenku vína a čumendu do plamenů.  :-)
  Pustil jsem se do skládání kuchyně a za neděli složil korpusy skoro všech skříněk. Vybrali jsme IKEA STÅT s dubovou deskou NUMERÄR. Troubu, varnou desku a lednici jsme koupili v Ikea, myčku a digestoř objednali na internetu.
  Chybí nám položit podlahu v ložnici a chodbě a olištovat je. To budeme dělat až po osazení zárubní a dveří. Ty začínáme natírat bílým voskovým olejem. Jde to dost pomalu, nejdřív se musí namočit, pak pečlivě vybrousit a pak 2x natřít. Každý nátěr musí 12 h. proschnout.



-- obklady a dlažba Opoczno Herkulanum --

-- ve skutečnosti jsou obklady světlejší --




-- kuchyně --



pondělí 26. září 2011

Dešťová kanalizace, koupelna a jiné události

  Tento příspěvek obsáhne celý týden na stavbě.
V kuchyni jsem obložil zídku půdovkami a dokončil tím prácičku, kterou jsem si na sebe ušil :-o
Dlouho jsme hledali, čím je povrchově upravíme. Vyzkoušeli jsme vodní sklo, fermež apod., ale nakonec jsme je dvakrát natřeli penetrací A-grund, která nám zbyla z malování. Půdovky trošku ztmavly a povrch se uzavřel. Uvidíme, jak se tato úprava osvědčí.
  Také nám dovezli obklady a dlažbu do velké koupelny. To co Bauhausu trvalo měsíc a nedodali, nám Cason dovezl za 4 pracovní dny. Materiál vypadá OK, obkladač už má hotovou skoro půlku koupelny :-)
 Ve čt. bagrista vyhrabal základy na terasu, výkop na dešťovou kanalizaci a naposled (počtvrté) výkop na žumpu. Tu (konečně) po jeho odjezdu přivezli a večer jsme ji se strejdou pomocí hydr. ruky usadili do výkopu. Ještě jsem ji stačil trochu napustit vodou a obsypat pískem.
  Na stavbě se nám stala další nepříjemnost. Když bagr přejížděl na druhou stranu domu, kde měl kopat dešť. kanalizaci, tak se propadl do již zasypaného výkopu po přípojkách a opřel se kabinou o fasádu. Jak se snažil dostat ven, tak po něm zbyly "malé" otlaky ve fasádě. Opravit to asi nepůjde, poškozené místo by se muselo znovu přetáhnout lepidlem a přetřít celá jedna strana domu. Nakonec bagr vytáhla UDSka, stačilo ho jen zvednout a on už vyjel sám. Odřené místa jsem natupoval fasádním štukem, který nám pan Mráz nechal na opravy. Příští týden to udělám ještě jednou a možná to nebude tolik vidět. Uvidíme :-(

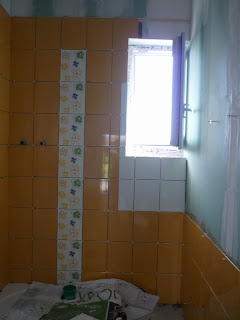

-- zídka v kuchyni před úpravou --


-- a po nátěru penetrací --





-- koupelna --





-- výkop základu terasy... --


--  a dešťové kanalizace, v pozadí leží žumpa --


-- poškozená fasáda --


-- dešťová kanalizace --


-- budoucí ústí do nádrží --




pondělí 19. září 2011

Už jsou to dva měsíce...

... kdy jsme začali stavět.
Tento týden jsme dokončili zateplení soklu, na který se přiloží nopová fólie, ale to až při terénních úpravách.
O víkendu jsme uklidili stavbu a začali pokládat dřevěné plovoucí podlahy.
Příští týden hodlám dolepit půdovky na přizdívku v kuchyni a okolo komínu. Tím by měly být hrubé práce dokončeny.
  Dodavatel obkladů (Bauhaus) nám po měsíci oznámil, že ruší objednávku z důvodu ukončení spolupráce s Opocznem. Takže jsem obklady objednal na internetu u firmy Cason, která je má skladem. Zásilka by měla dorazit příští týden.
  Také žumpa by měla dorazit příští týden. Znovu spadaný výkop jsem už ani nenechal vyhrabat, udělám to až opravdu příjde. Navíc venku prší, takže by to bylo zbytečné :-(
  V zádveří je položená a vyspárovaná dlažba.
Venca - truhlář si vzal míry na obložky posuvných dveří a dvoje dveře, které bude upravovat na posuvné. Máme koupené dřevěné, smrkové, které budeme patinovat olejem nebo voskem do bílé barvy.
  Je dokončená elektroinstalace, zbývají doladit jen drobnosti.
  A jedna dobrá zpráva nakonec. Podařilo se vyčistit okna od penetrace. Není to sice na 100%, ale vidět to není a hlavně se nebudou bourat a dávat nová. Uff, tak to nám spadl kámen ze srdce.




-- zateplený sokl s perlinkou --




-- dřevěné podlahy v dětských pokojích --


-- dokončený obklad komínu --


-- dlažba v zádveří --


úterý 13. září 2011

Malování a dokončená koupelna

  O víkendu nám malíři vymalovali celý domek. Nejdřív natřeli napenetrovaný sádrokarton bílým nátěrem a pak dvěmi vrstvami barevného duluxu. V dětských pokojích je Alpská louka a Sluneční paprsek, v obýváku Caffé latte a v ostatních místnostech Bílá čokoláda. Po proschnutí dali ještě třetí vrstvu.
  V neděli nám obkladač pan Marko dospároval koupelnu. Chybí položit jednu dlaždici, kam se mělo osadit čidlo podlahového topení. Příští týden nám instalatéři namontují sprchový kout, WC a umyvadlo a jedna koupelna bude komplet.
  Stále čekáme na obkladačky a dlažbu do velké koupelny, poláci si dávají načas.
  Já jsem pokračoval v obkládání stěny v obýváku půdovkami a komínu v chodbě. Stěnu a podlahu už mám hotovou, zato komín je trošku pracnější :-o  Pak mě čeká obložit přizdívku v kuchyni. Už se mi o půdovkách i zdá.
  Příští týden bych chtěl začít pokládat dřevěnou plovoucí podlahu.

  Dnes je 13.9. a náš domek si vybral jeden smolný den. Oknaři dovezli parapety, které byly úzké a pokoušeli se vyčistit znečištěné okno od penetrace po fasádnících. Parapety odvezli a okno vyčistit nejde. Pan Mráz (euro-stav) zjistil, že by měl být nějaký prostředek na tyto skvrny. Je objednaný v Praze a do konce týdne by měl dorazit. Pokud by se to nepodařilo vyčistit, tak máme jěště asi dva tipy co s tím a pokud to nepůjde, tak v nejhorším případě by se muselo vyměnit celé okno. Vzhledem k tomu, že už je vše hotovo, tak to bude mazec. Elektrikář, který montoval zásuvku u vchodových dveří, si opřel žebřík o fasádu a udělal do ní dvě díry :-( To je na zabití. Asi si nechal mozek doma.  A firma, která měla přivézt žumpu nestíhá, už dvakrát posunula termín a já už třikrát nechal vybrat bagrem spadaný výkop.
  Ale jinak se nám stavba daří :-) a už se těšíme na stěhování.












pondělí 5. září 2011

Koupelna a zateplení soklu

  O víkendu jsme vyzdili polopříčku v kuchyni, začali zateplovat sokl domu a obkládat malou koupelnu. Také jsem nainstaloval na střechu satelit a TV anténu a zapojil do rozvodů.
  Polopříčka bude sloužit jako další odkládací plocha v kuchyni a jako předěl mezi jídelnou. Po vyzdění panem Markem jsem ji natáhl lepidlem a perlinkou. Později ji z jedné strany obložím půdovkami.
  Petr zateploval sokl domu 8 cm polystyrenem a do večera stihl udělat cca půlku.
  Pan Marko se po vyzdění polopříčky v kuchyni konečně dostal k obkládání malé koupelny. Měl začít už včera, ale natažená hydroizolace se musela nechat proschnout. Vybrali jsme obklady Margareta ze Sika v barvách bílá a oranžová a jako doplněk Dekor Flowers. Na podlaze bude oranžová dlažba.


-- polopříčka v kuchyni --





-- zateplený sokl domu --


-- na prořezu bílé a oranžové obkladačky bude stěna sprchového koutu --


-- dekor ve sprchovém koutě --




pátek 2. září 2011

Předání fasády

  Dnes jsme se se stavebním dozorem a panem Mrázem sešli k předání fasády. Malinko jsme zapochybovali, jestli jsme neměli udělat širší šambrány okolo oken. Jsou 10 cm široké, ale možná mohly být 15 cm, stejně jako špalety. Teď už to necháme koňovi, ten má větší hlavu :-)








úterý 30. srpna 2011

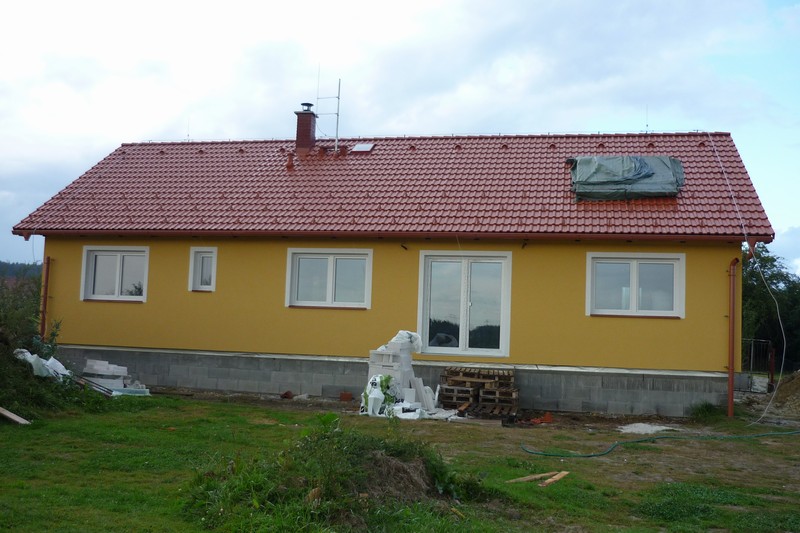

Fasáda

  Tak se nám na domečku dokončuje fasáda. Hotové jsou oba štíty a na delších stranách je napenetrovaná perlinka. Okolo oken budou bílé šambrány.
  Elektrikáři namontovali hromosvod a zkompletovali rozvaděč.




-- dokončené štíty --


-- napenetrovaná perlinka --


-- detail fasády --





-- rozvaděč --
