úterý 30. srpna 2011

Fasáda

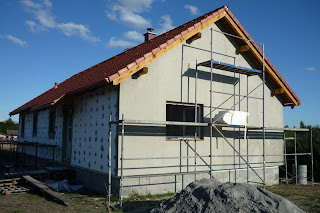

  Tak se nám na domečku dokončuje fasáda. Hotové jsou oba štíty a na delších stranách je napenetrovaná perlinka. Okolo oken budou bílé šambrány.
  Elektrikáři namontovali hromosvod a zkompletovali rozvaděč.




-- dokončené štíty --


-- napenetrovaná perlinka --


-- detail fasády --





-- rozvaděč --





Šestý týden

  Minulý týden bylo dokončené zateplení fasády 15 cm polystyrenu a na štítových stěnách natažená perlinka s lepidlem. Vzhledem k velkým vedrům, která panovala, nešlo podle plánu stihnout dodělat fasádu. Ta bude dokončena tento týden. Na okna byly osazeny vnější parapety v barvě okapů, pouze na vstupu a u dveří na terasu jsme nechali pozinkované, kvůli možnému poškrábání. Ty budou později zakryty dřevěnou terasou nebo dlažbou.

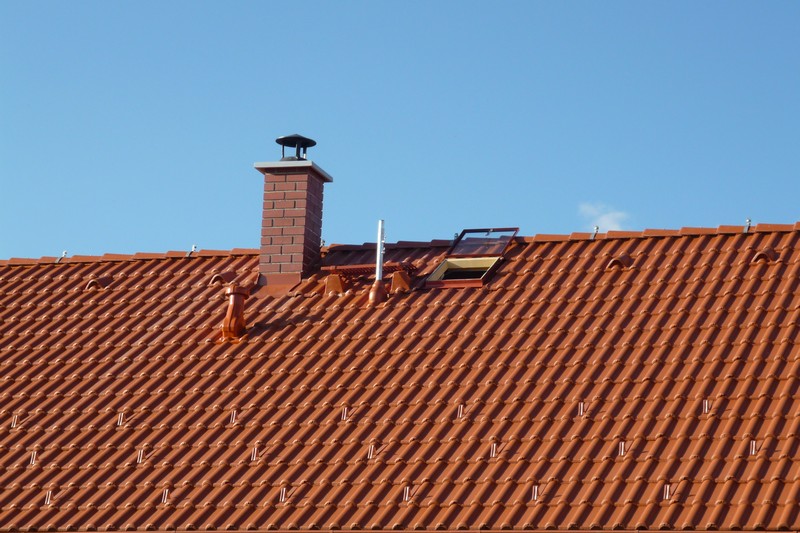

  Pokrývači dodělali oplechování komínu, osadili stupačku a antenní stožár a srovnali držáky na solární panely.
  Také se kompletovala elektroinstalace, která bude dokončena tento týden.
  V sobotu bagrista vyhrabal a zvětšil sesypanou díru na žumpu (ČOV jsme nakonec zavrhli, kvůli dlouhým řízením) a ještě odpoledne jsme ji vybetonovali. V neděli už byla po dešti opět sesypaná jedna strana :-(  Voda ve výkopech nás stále trápí, už aby to bylo všechno zasypané.
  V neděli jsem natáhl komín a přilehlou stěnu lepidlem a perlinkou a obkladač dokončil přizdívky v koupelnách. Tento týden by se měly začít obkládat koupelny. Do prostoru pod budoucí kachlová kamna jsem nalepil očištěné půdovky, které budou pokračovat obkladem stěny a komínu. Byla to trošku piplačka, každá je jiná.






-- domeček dalmantin --


-- parapety na oknech --


-- natažená štítová stěna --


-- dokončená střecha --




-- výkop na žumpu --


-- natažený komín --


-- nasucho seskládané půdovky --


-- a nalepené --


-- dokončené přizdívky --








úterý 23. srpna 2011

Fasáda, topení a dokončený komín

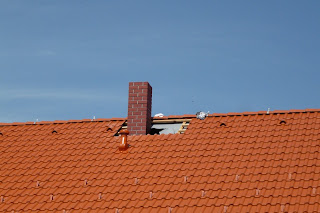

  Dnes pouze telegraficky. Včera nám začali dělat fasádu, instalatéři osadili topení, sádrokartonáři vybrousili sádrokartony a já jsem dnes osadil krycí desku a klobouk na komín a natáhl ho lepidlem.















-- fešák ;-) --


pondělí 22. srpna 2011

Aktualizace pátého týdne stavby

  Pátý týden stavby přinesl dokončování SDK, dostavbu komínu a přizdívky v koupelnách.

  V neděli jsme s Petrem dostavěli komín, na který už stačí přilepit krycí desku a klobouk. Ve středu přijedou pokrývači komín oplechovat, osadit výlez a stupačky.
  V koupelnách se začaly dělat přizdívky z ytongu, napenetrovaly se stěny a vymalovala technická místnost.
  Také jsem za víkend nařezal půdovky pro obklad stěny za kachlovými kamny, komínu a polopříčky v kuchyni. Byla to mňamka - obrázek mluví za vše :-)








-- obezděné WC --


-- přizdívka okolo vany --


-- vymalovaná tech. místnost --


-- řezání půdovek --


-- tak na tohle se těším nejvíc ;-) --

středa 17. srpna 2011

Sádrokartony podruhé

  Od pondělí kluci makali na sádrokartonech. Dnes jsou všechny stěny zakryté a přešpachtlované. Do pondělí necháme tmel vyschnout a SDK vybrousíme. V chodbě jsou namontované schůdky na půdu.
  O víkendu nařežu půdovky na obklad stěny a komínu, dostavíme komín a obkladač udělá přizdívky v koupenách.
  Od pondělí se začíná se zateplením fasády a její dokončení do barvy. To by mělo být hotové do pátku. V pondělí také přijedou instalatéři osadit radiátory a kotel.













-- desky SDK vyšly přesně, nezbyla ani jedna, jen hromada ořezu --

pondělí 15. srpna 2011

Oprava komínu a jiné práce

  Minulý týden jsme pokračovali v sádrokartonech, zasypal jsem výkop kanalizace a v neděli dostavěli se zedníkem první část komínu. Ten jsme pracně vyrovnali do roviny a pak už to šlo celkem snadno. Za šest hodin bylo hotovo i s vyzděnou ytongovou stěnou. Nechápu, jak to mohl kamnář na dvakrát špatně (křivě) založit. Tento týden vyzdíme zbytek a vytáhneme ho nad střechu.













úterý 9. srpna 2011

Sádrokartony

  Dnes jsou to tři týdny, kdy jsme započali naši stavbu. Jsme ve fázi montáže sádrokartonů. Ta by měla trvat cca 2-3 týdny. Poté by se mělo začít kompletovat topení a elektřina a obkládat koupelny.  To by jsme měli být na konci srpna a do konce září by se mělo vše dokončit. Říjen je určený ke stěhování.
Takový je plán. :-)
  Za poslední dva dny jsme dali izolaci 18+8 cm nad připravenou konstrukci, přilepili parotěsnou fólii a zaklopili SDK v dětských pokojích, obýváku a obou koupelnách a zaspárovali první vrstvou tmelu.






















sobota 6. srpna 2011

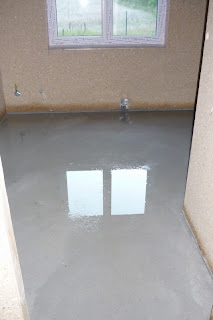

Betony

  Dnes přináším pár fotek betonovvých podlah. Pár dní budeme kropit, aby beton řádně vyzrál.
O víkendu zasypu výkop kanalizace a elektřiny a připravím stavbu na sádrokartony, které začneme dělat v pondělí.
